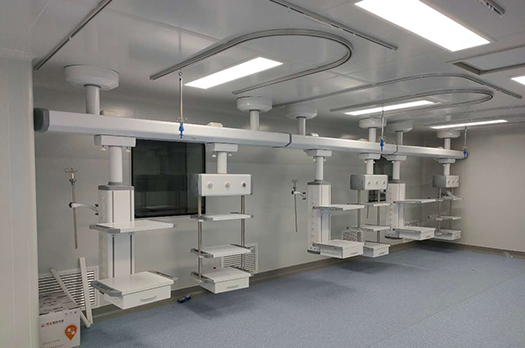

在现代化手术室里,有一件设备常常被医生和护士“视而不见”——它不像无影灯那样以明亮的光束引人注目,也不像手术床那样与患者肌肤相亲。但它却在每一次手术中默默输送着维持生命最核心的“燃料”:氧气、麻醉气体、压缩空气、负压吸引……它就是医用吊塔——手术室的“空中生命线”。
一台安装精良的吊塔,能在术中被任意旋转、推拉、悬停,却从不漏气、不晃动、不碍事;而一台安装不到位的吊塔,轻则气体终端接头松动导致漏气报警,重则横梁倾斜造成重心漂移甚至整体坠落。以下从安装前准备→核心安装步骤→气电安全验证→附件装配→验收测试五个阶段,全面拆解医用吊塔安装工程的关键管控节点。

一、安装前奏:沟通制图与预埋件——成败皆在于此。
吊塔安装的第一步不在手术室里,而在图纸上。定位制图是决定吊塔日后使用便利性的根基——灯与塔的间距是否足够、吊塔旋转半径是否覆盖麻醉工作区、终端箱高度是否适配主刀与麻醉师的不同站位习惯……这些问题必须在图纸阶段就与设备科、基建科、使用科室主任/护士长、净化工程方、气体工程方、强弱电工程方充分沟通确认。
第二步是预埋件制作与焊接,这是关乎安全的“隐形骨架”。预埋件通常采用8号以上槽钢配合4号以上角钢或方钢管焊接而成,通过膨胀螺钉或对夹螺杆牢固固定于天花板结构层。焊接完成后须涂刷防锈漆,并待其完全干透后方可进入下一工序。此处必须强调:预埋件的承载能力须达到吊塔最大负载的2倍以上安全系数——这不是可以“差不多”的地方。
二、横梁与旋转臂吊装:水平是灵魂,紧固是底线。
待手术室装修工程(包括层流天花板和墙面处理)基本完毕后,即可进行旋转臂或横梁的吊装。核心操作是将横梁吊管法兰盘与预埋件法兰精准对接,采用M16及以上规格高强度螺杆紧固连接。
此环节最关键的质检指标是水平度——必须使用水平仪进行校准,确保横梁在任意旋转角度下均处于绝对水平状态。为什么水平如此重要?因为吊塔的重心若偏离垂直线,轻则旋转时手感“一头沉”,重则长期偏载导致关节磨损加剧,甚至产生无法消除的缓慢漂移。校准完成后,应将紧固螺栓的防松垫片压死,并涂上力矩标记线,方便日后巡检时肉眼辨别是否松动。
三、终端箱安装:气电分离,各就各位。
终端箱是吊塔与手术设备对接的“接口面板”,其安装相对标准化——将终端箱的气体管路和电源线路穿过旋转臂内部通道,对准法兰接口后拧紧连接螺钉即可。
但此处埋藏着一个容易被忽视的安全设计原则:气体管道与电源线必须沿吊塔内部独立腔道走线,严禁混槽敷设。 若氧气管道泄漏时恰与破损电线同处一腔,其后果不堪设想。正规吊塔在设计阶段已预留气电分离通道,安装人员要做的就是严格按照标识将管路归入各自腔道,不可图省事“一股脑穿过去”。
四、气电连接:两个“漏”字是死守的红线。
气电连接是吊塔安装中风险最高的环节,核心管控目标只有两个字:不漏——不漏气、不漏电。
防漏气:所有气体终端接头应采用锥面密封或O型圈密封结构,连接时需使用专用力矩扳手按标准扭矩拧紧,不可过松(漏气)也不可过紧(损坏密封面)。连接完成后,在未接入设备的状态下,所有终端应处于自密封状态——即拔除插头后气体应瞬时封堵,泄漏率低于0.5ml/min。
防漏电:电源线路连接须确认火线、零线、地线极性正确,地线接地电阻须符合医院电气安全标准(通常≤4Ω)。所有外露金属部件(如托盘、抽屉面板)均须可靠接地。连接完成后,使用电气安全分析仪测试绝缘电阻和漏电流,确认合格后方可通电。
医用吊塔的安装工程,是手术室建设中“最沉默也最严谨”的一环。它不追求外观上的惊艳,却要在每一个法兰接口、每一颗紧固螺栓、每一段密封管路上反复较真。因为所有人心里都清楚:当手术进行到最关键时刻,氧气不能断、吸引不能停、吊臂不能晃——这些“不能”的背后,全靠安装阶段那一丝不苟的毫米级精度。 把吊塔装好,就是对手术安全最深沉的承诺。
